Engie prevê pico de 5 mil trabalhadores neste mês em obra | A Rede - Aconteceu. Tá na aRede! Portal aRede - Aconteceu! Tá na aRede!
Publicidade

Campos Gerais

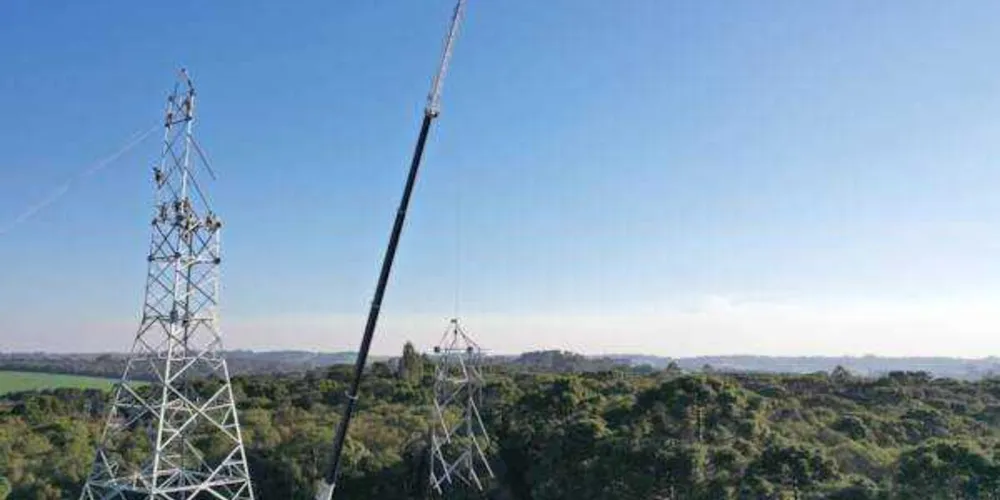

Obras de construção chegam ao fim e tem início a montagem eletromecânica

Foto: Divulgação

Fernando Rogala | Campos Gerais | 13/01/2021 as 20:08h

Engie prevê pico de 5 mil trabalhadores neste mês em obra

Após a revogação da liminar que suspendeu obras, retomada do Sistema de Transmissão Gralha Azul aconteceu em dezembro. Até o momento, 67% das obras estão prontas


As obras do Sistema de Transmissão Gralha Azul, da Engie Brasil Energia, realizadas em Ponta Grossa e em diversos municípios dos Campos Gerais, estão a todo vapor e devem atingir, neste mês de janeiro, o pico máximo de contratações, com o trabalho simultâneo de cerca de 5 mil colaboradores no Estado. Até o início de dezembro, havia o temor de uma paralisação completa nas obras, depois de uma decisão liminar da 11ª Vara Federal de Curitiba, que suspendeu as Licenças Ambientais e paralisou parcialmente as obras na região desde o início de outubro. O trabalho foi retomado no dia 9 de dezembro e pôde ser executado após uma decisão do Supremo Tribunal de Justiça (STJ), que revogou os efeitos da liminar, totalizando 65 dias de atividades suspensas.

O período parado, porém, causou baixas na equipe de colaboradores. Com pouco mais de dois meses de suspensão das obras, demissões foram inevitáveis, explica Marcio Daian Neves, diretor de implantação do Sistema de Transmissão Gralha Azul. “A suspensão pegou o corredor de 525 kV, que é uma principais linhas do projeto. Quando isso aconteceu, tivemos que realocar parte da equipe e fizemos esforço para evitar a demissão de trabalhadores. Entretanto, como projeto tem muitas frentes, e o número de colaboradores é grande, por mais com o esforço grande, houve a demissão de aproximadamente 500 colaboradores”, lamentou.

Porém, explica Neves, parte desses colaboradores já foram recontratados no início deste mês, e muitas pessoas ainda serão chamadas, pois a obra atinge, neste mês de janeiro, o seu pico, um momento de transição de conclusão das obras de construção e início da montagem eletromecânica, acelerada pelo plano de recuperação dos atrasos causados pela liminar. “Essa novas contratações já estão sendo realizadas e devemos chegar ao pico de 5 mil colaboradores agora com janeiro, com a contratação principalmente de novas equipes de montagens de torres e lançamento de cabos. Estamos evoluindo da obra civil para a fase onde a montagem eletromecânica acaba sendo mais requisitada”, explicou, informando ainda que agora há a procura e contratação de profissionais eletrotécnicos, de eletromecânica, e profissionais que conheçam comissionamento e preparação para energização.

Quanto ao avanço das obras, o diretor esclarece que hoje, 67% do sistema está concluído, ou seja, um avanço de mais de dois terços. Mesmo com o período de paralisação pelo período de pouco mais de 2 meses, a perspectiva é de que o cronograma seja cumprido dentro do prazo. “O avanço atual permite a conclusão das obras em setembro deste ano, conforme previsto no contrato de concessão” destacou. Quanto à subestação de Ponta Grossa, ele afirmou que mais de 70% dela está concluída.


PG é o ‘coração’ do sistema

A subestação de 525 kV, instalada na região da Colônia Moema, é um dos principais símbolos do Sistema de Transmissão Gralha Azul. Ela está posicionada em um ponto estratégico, a partir da qual sairá uma grande ramificação de linhas. “A Subestação Ponta Grossa é o ‘coração’ do nosso sistema. A partir dessa subestação saem diversas linhas para os mais diversos pontos de estado e outras subestação do projeto”, afirmou Neves. Segundo ele, todas as obras civis já foram concluídas e a montagem eletromecânica está em fase final. “Todos os equipamentos necessários para subestação já chegaram e estamos na fase de montagem de painéis para começar a fase de pré-testes e testes que acontecerão nos próximos meses”, concluiu.


Decisão levou em conta as licenças obtidas para as obras

Marcio Daian Neves informou que a revogação da liminar ocorreu a partir de um recurso movido em conjunto pela União e pelo Estado, uma vez que o Sistema de Transmissão é um projeto de utilidade pública, essencial para garantir o suprimento de energia para o Estado. “O STJ reforçou a legalidade do licenciamento ambiental, uma vez que obtivemos todas as licenças e autorizações necessárias para executar o projeto, o qual dispõe de todas as licenças”, relatou.


email sharing button
email sharing button
email sharing button
email sharing button

Publicidade

Recomendados

Publicidade

ÚLTIMAS NOTÍCIAS

Esporte 24/01/2021 ás 20:00h
Publicidade
Ponta Grossa 24/01/2021 ás 18:06h
Cotidiano 24/01/2021 ás 16:26h
Publicidade
Ponta Grossa 24/01/2021 ás 15:56h
Ponta Grossa 24/01/2021 ás 14:57h
Publicidade

LIVES RECENTES

Ao Vivo
ao vivo | 22/01/2021 ás 17:15h

Beetools apresenta as novidades para 2021

Moacyr Fadel fala sobre os desafios da AMCG em 2021
Premium Vila Velha aborda expectativas para 2021
Grupo quer volta às aulas presenciais nas escolas de PG
Ver Mais
Publicidade

PONTA GROSSA

Ponta Grossa | 24/01/2021 ás 13:02h

Engenheiro morre por complicações da Covid em PG

Ponta Grossa 24/01/2021 ás 08:22h
Publicidade
Ponta Grossa 24/01/2021 ás 01:01h
Ponta Grossa 23/01/2021 ás 18:01h
Ponta Grossa 23/01/2021 ás 15:27h
Publicidade

COTIDIANO

Cotidiano | 24/01/2021 ás 11:01h

Campanha com novo lote de vacinas deve começar na 2ª

Cotidiano 24/01/2021 ás 10:21h
Cotidiano 24/01/2021 ás 08:58h
Publicidade
Cotidiano 23/01/2021 ás 19:00h
Cotidiano 23/01/2021 ás 17:29h
Publicidade

VÍDEOS

Ponta Grossa | 23/01/2021 ás 08:45h

Vídeo mostra ação de assaltantes em pizzaria de PG

Ver Mais

CAMPOS GERAIS

Campos Gerais | 24/01/2021 ás 11:43h

Casal do tráfico é preso com quase um quilo de maconha

Campos Gerais 24/01/2021 ás 09:39h
Campos Gerais 23/01/2021 ás 09:49h
Publicidade
Publicidade

MIX

Mix | 24/01/2021 ás 12:22h

Concurso vai escolher os melhores doces de festa de PG

Publicidade
Publicidade

ESPORTE

Esporte | 23/01/2021 ás 16:59h

Caramuru derrota o Sesi e sai da zona de rebaixamento

Esporte 22/01/2021 ás 19:50h
Publicidade
Publicidade

INSANA

Insana | 21/01/2021 ás 16:10h

‘Boi bandido’ ataca e destrói carro estacionado no RJ

Insana 11/12/2020 ás 12:20h
Publicidade
Publicidade

VAMOS LER

Vamos Ler | 16/12/2020 ás 19:30h

Alunos interagem com professor peruano em aula de Espanhol

AGRONEGÓCIO

Agronegócio | 23/01/2021 ás 20:00h

Cooperativas ampliam sinergia em inovação com ‘CoopMode’

Publicidade

ROMULO CURY

Romulo Cury | 23/01/2021 ás 06:30h

Confira a coluna RC deste sábado (23/01)

BOM DIA ASTRAL

Bom Dia Astral | 24/01/2021 ás 06:00h

Confira seu horóscopo deste domingo (24/01)

EMPREGOS

Empregos | 22/01/2021 ás 06:05h

Confira as vagas de emprego desta sexta-feira (22/01)

Publicidade

MAIS LIDAS

Ponta Grossa | 18/01/2021 ás 14:39h

Jovem encontrada no Lago de Olarias morre no hospital

Ponta Grossa 19/01/2021 ás 14:40h
Publicidade
Publicidade
